  重点工程,防控施工两不误;冬运保障,安全可靠提运力;便民服务,暖心举措畅通行。随着国家和北京“十条”的落地,地铁公司加快复工复产步伐,瞄准全年目标任务,保质保量冲刺年底收官,也为明年实现良好开局起步打下坚实基础。

按时“交卷”冲刺重点工程

  年关将至,地铁公司精心部署、紧密安排,统筹加快了各项重点工程的“步伐”。

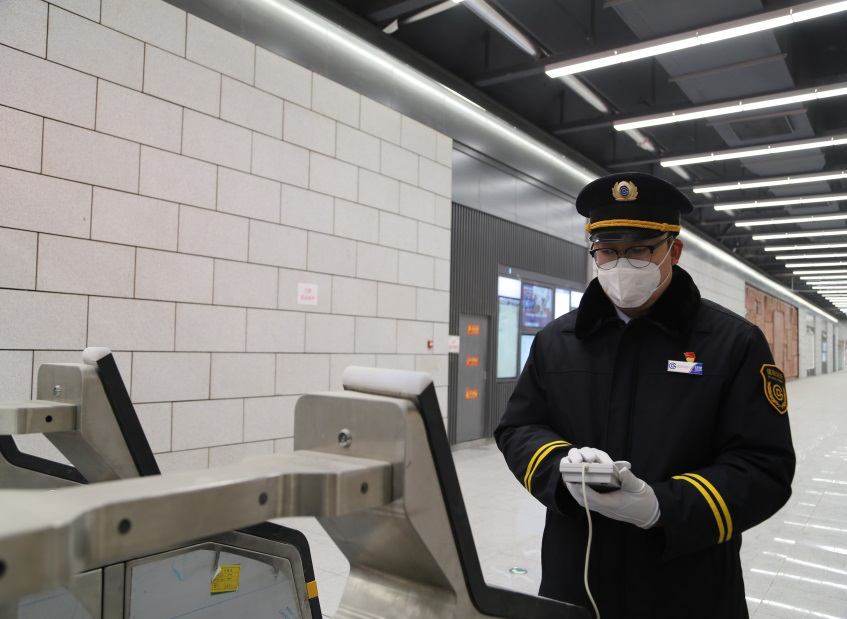

  昌平线南延一期车站完成对检票设备的互联互通测试

  强化昌平线南延线开通筹备各项工作。运营四分公司组建学院桥站区,配齐班子成员,全面负责昌平线南延各站运营生产工作;优化昌平线检修中心组织机构,将乘务中心后区岗位纳入检修中心管理,进一步提升车辆检修工作质量。人员配比到位,通过内部岗位调动、校园招聘等方式,补充各专业岗位力量,为全面推进新线开通做好人才储备;规章制度到位,结合运营生产需要,全面梳理完成安全管理、服务管理、操作办法等5类规章制度,完成率100%;教育培训到位,针对昌平线运营生产工作实际,全面完成运营、机电、供电等各专业及新员工培训工作,确保全员业务能力达到上岗标准;物资备品到位,全面完成昌平线南延办公、抢险、生活等各类物资的采购工作;运营管理到位,编制出台学院桥站区一站一方案,组织完成各专业现场演练146项,进一步夯实安全运营基础。

  房山线与9号线跨线动车测试

  重点推进房山线与9号线列车跨线运行。先后进行了4次大规模跨线动车测试。已完成规章制度、应急预案等制定下发、人员培训、导向标志安装等各项准备工作。下一步,将通过总结跨线调试中遇到的问题,不断改进方式方法,推动跨线运行顺利实施,提升线路服务质量与出行效率,最大限度满足广大乘客对更高出行质量的需要。

  持续推进6号线二里沟站开通。12月上旬,6号线二里沟站加站工程信号系统完成升级,为与既有线16号线实现换乘按下“加速键”。升级期间,按照方案做好测试电客车及乘务员的教育安排,并持续对综控员开展有针对性的培训及演练,确保熟练掌握列车作业的办理,保证列车按图运行。提前在路网范围内张贴通告、温馨提示,在PIS系统播放封站信息,并通过新闻媒体、网站、微博等多渠道宣传停运事宜,在告知乘客停运区段的同时也为乘客提出合理化的出行建议,同时在6号线列车车厢内加强广播宣传。

  加快推进福寿岭站建设。截至12月底,福寿岭站启用改造工程提前完成年度投资计划。地下部分道岔、设备管线及装修已基本完成。地上部分基础施工及主体结构施工已基本完成。下一步,按照年度任务目标落实施工节点计划,全面做好安全、质量、进度及防疫工作,确保按期完成任务。

  安全有序推进三个区段声屏障加装工程。1-八通线新华联家园区段已于12月中旬完工;5号线华发颐园、北卫家园区段也已进入尾声,2022年内完成主体工程实施。

提升应对能力

冲刺冬运春运“双保障”

  面对冬运期间的极端天气和即将拉开帷幕的“春运大军”,地铁公司结合各类应急预案相关规定,进一步细化现场处置预案,加强培训和演练,提高大风、雪天应对能力,以及大客流疏导能力。对重点设备,特别是在冬季雨雪天气下易发生故障的设备,提升检修维护力度,尤其是地面线路道岔融雪装置、防雪棚、消火栓管线等部位的检修维护,确保设备设施处于良好状态。

  复紧道岔弹条螺栓

  同时,要求加大地面线路接触轨和保护区巡视检查力度,确保区间无异物侵界,接触轨状态良好。部署非运营时间内遇降雪、大风天气时,组织轧道车运行、人员添乘等,确保运行安全。做好运营期间加开临客、延长高峰时段、延长运营时间的准备工作,根据客流需求增加运力投入,缓解客流压力。加强列车运行安全管控,遇大风、降雪等能见度较低时,地面、高架线路及时改为人工驾驶,加强瞭望、严守速度,增加行车安全保险系数。紧盯冬运保障细节,提升安全保障能力。此外,结合以往冬运经验,公司克服疫情影响,持续推进5处14组道岔加装融雪装置安装进度,确保雪天道岔状态良好。

持续改善服务环境

冲刺中的“地铁温度”

  全市疫情防控措施优化调整后,地铁公司一手强化运营保障,推进各项工程建设,一手着力推进全年改善运营服务,提升服务品质的举措按时收官。

  首都机场线T3站台建立乘客候车厅

  完成全网推广乘客候车区热环境控制和VRV空调除尘净化装置、9座车站卫生间提级改造、6条线71座车站整修、首都机场线T3站台建立乘客候车厅等工作,进一步改善乘客出行环境;完成各线列车增设爱心座椅温馨提示标志等措施,营造文明礼让乘车氛围;完成120座车站139个卫生间优化隔板改造,改善文明如厕环境;实施呼家楼等4座换乘车站标志改造,推进南锣鼓巷站客流流线优化空间释放,调整客流流线,确保乘客快速通行。
